在目前的护墙板结构设计中,收口问题一直是困扰设计者和安装者的一个难题。收口如果处理不好,就会因为木材的干燥收缩而产生干缩缝,产生空洞,影响美观。
按照护墙板收口位置,需要研究阴角、阳角的收口方式,天花板的收口方式,柱面的收口方式等。
按照收口位置的材料,需要研究木饰面与石材的收口,木饰面与银镜、玻璃的收口等。
阳角护墙板结构
阳角护墙板传统的结构主要有三种:45°拼角,一侧留工艺缝和海棠角。
不过根据经验丰富的老师傅告诉我们,更多设计者采用留工艺缝或海棠角的结构,转角处应力相对较小,而且本身预留的工艺缝给了木饰面一定干缩湿胀的空间,不会形成难看的缝隙空洞。

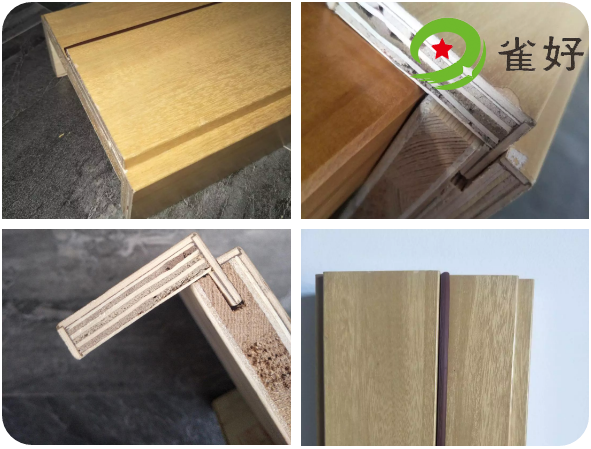

1、45°拼角
这种收口结构是将两块护墙板边缘切出45°切角,拼出90°的阳角,施胶固定,并在内侧用L形角铁或三角撑加强条加固。
由于这种结构两侧应力集中在阳角处,易在接缝处开裂,并且需要在工厂拼接好运输,不甚方便,因此逐渐被弃用。
2、一侧留工艺缝

留工艺缝的方法是目前最为常用的方法。木饰面拼装应避免密缝平接,即使平整墙面的护墙板,也会每隔一段距离留出一道工艺缝。
因此在阳角一侧的合适距离留一道工艺缝,与整个墙面的工艺缝的颜色、风格保持一致,就不会显得突兀。当然,如果墙面为整板制作,不留工艺缝,那阳角处就不适合采用留工艺缝的收口方式。

3、海棠角

海棠角主要有两种:散装海棠角和固装海棠角。散装海棠角转角处需要贴皮油漆防护,因此即使是散装的海棠角木饰面,也需要在工厂内拼接好带到客户现场,否则油漆过的墙板表面无法用白乳胶粘接。固装海棠角阳角一侧的板幅宽度不超过600mm。
海棠角从某种角度来看,也是以特别设计的缝隙遮盖收口可能产生的干缩缝。如果客户介意缝隙过大,可以选择用金属条嵌入海棠角的缝隙,既可以填补缝隙,也可以作为装饰条。
4、新型结构
目前市场上出现了一种新型的阳角收口方式,已经获取国家专利,即将面向市场推广。
该结构采用插接方式,在阳角接合处设计成类似“片榫”的结构:一侧护墙板加工成“榫头”,“榫头”呈90°弯折后,插入另一侧护墙板加工出的槽中,弯折处贴合墙面阳角。

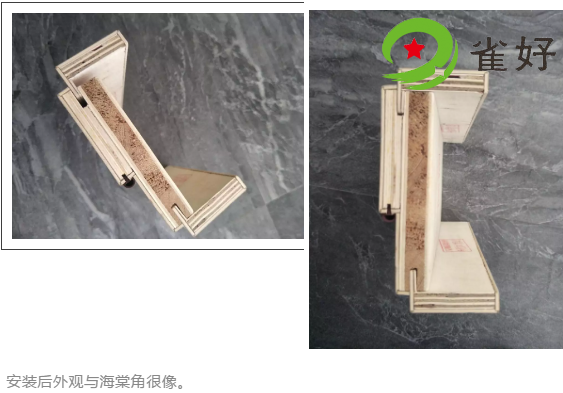

安装后外观与海棠角很像。
应用此结构,可以完美解决护墙板在阳角处收口的问题,并且护墙板阳角处有木皮包裹,防水性能优越。
这种结构的工艺难点在于墙板弯折,如何使表面木皮在护墙板90°弯折下不产生爆皮开裂,这就是专利的秘而不宣之处了。
阴角护墙板结构
阴角护墙板主要有两种结构:一侧留工艺缝,阴角交叉(限位)拼接。

1、一侧留工艺缝
阴角留工艺缝必须要在工艺缝内贴皮油漆,工艺缝的深度与整个大面的工艺缝深度保持一致。
在安装时,阴角处需要加一个与挂条同厚的基层条加固,防止发生变形翘曲。

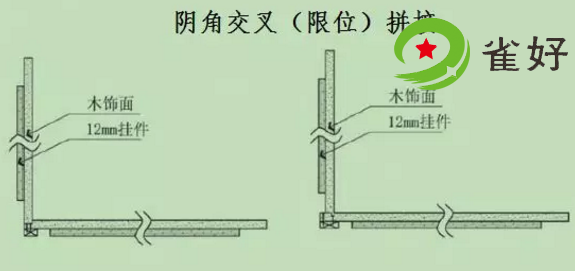

2、阴角交叉(限位)拼接
交叉(限位)拼接时,拼接深度要与大面的工艺缝深度保持一致。
与阴角一侧留工艺缝一样,在安装时,阴角处需要加一个与挂条同厚的基层条加固,防止发生变形翘曲。
护墙板与天花板的收口方式
护墙板与天花板的收口方式有三种。

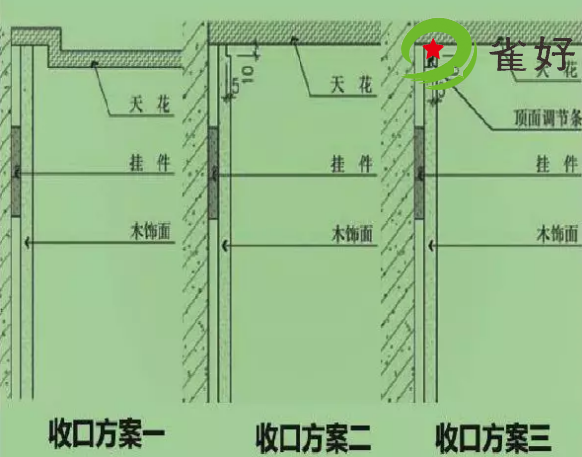

对于有造型的天花板结构,护墙板与造型的台阶之间留一条合适的工艺缝。对于平面的天花板,则有两种选择。
可以选择如方案二那样,在护墙板顶部留出一个缺口,提供墙板变形的空间。
如果考虑到测量的不准确性,可以选择方案三的收口方式,在护墙板顶部增加一个调节条部件,调节条是带台阶的木条。
如果量尺高度不足,则护墙板在调节条下端台阶形成工艺缝;如果量尺高度满足,则护墙板在调节条上端台阶形成工艺缝。
这对量尺人员的精确度要求有所降低,方便在实际应用中推广。
柱面的收口方式

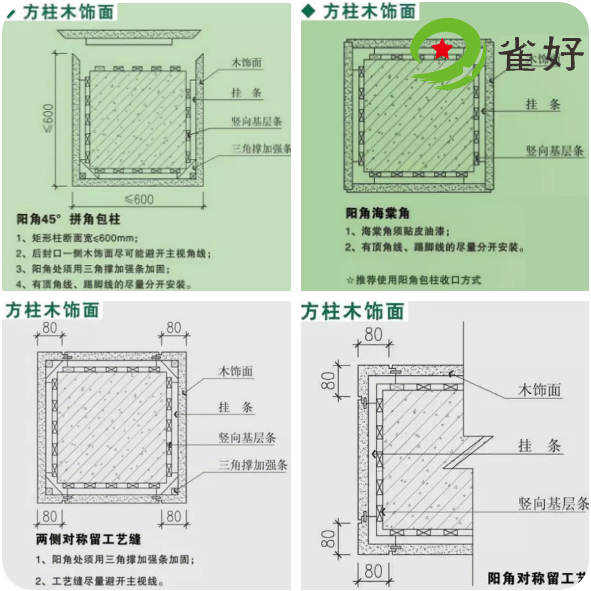

针对方形柱面,相当于由四个阳角包围而成,收口方式也和阳角收口一样有三种。
其中工艺缝最好选择对称工艺,一方面四面对称地工艺缝更加美观,另一方面阳角两边都不受力,不需要用L形角铁或三角撑加强条加固。
木饰面与石材的收口
在护墙板家装中,经常出现木质护墙板与石材墙面交接,木饰面与石材的收口方式主要有三种。

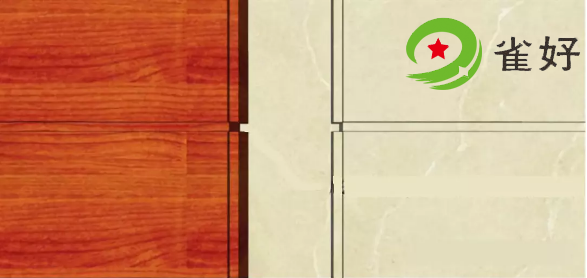

1、U形工艺槽
交接处设计U形工艺槽,工艺槽深度可以根据设计要求深化。如果石材与木饰面有横向工艺槽,那么横向工艺槽的高度要保持一致。
2、安装嵌条
交接处插入嵌条,嵌条基层条宽度小于U型条内壁宽度,采用中性硅酮胶安装。需要注意护墙板的基层板需要延伸至嵌条位置。

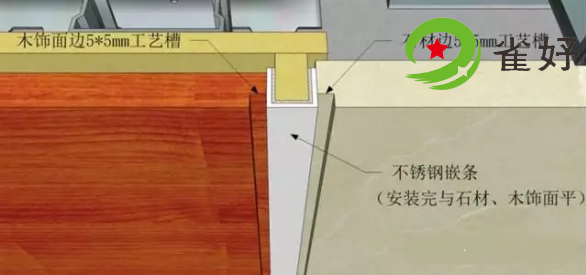

3、工艺缝

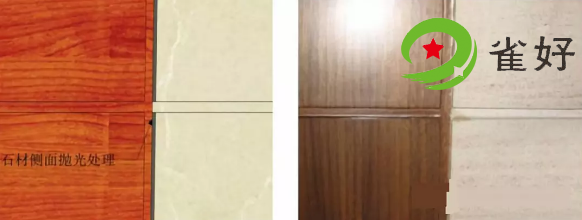

交接处木饰面边缘留5*5工艺缝与石材平收。工艺槽内需要贴皮油漆到位,交界处石材侧面需抛光处理。

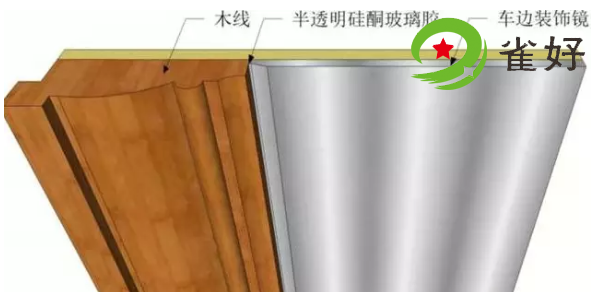

木饰面与银镜、玻璃的收口
木饰面与车边装饰镜之间用柔性玻璃胶收口。木饰面与车边镜之间要留1到2mm的间隙,防止因木饰面安装垂直度误差导致后期银镜无法安装。柔性玻璃胶要根据银镜颜色选择。

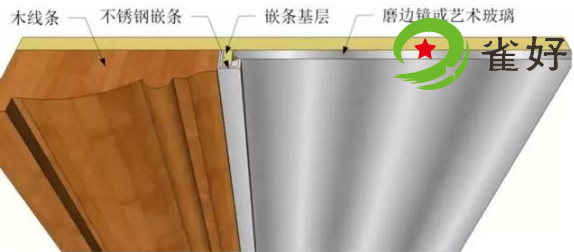

木饰面与磨边银镜或艺术玻璃之间一般用金属嵌条收口。收口嵌条略低于木线,盖在磨边银镜或艺术玻璃上,并且嵌条基层与银镜或玻璃之间要留有空隙。
护墙板的安装原则
护墙板板块按照预先测量好的尺寸大小先进行分块,然后进行试装、调整,预防安装时出现颜色不均、接缝处不规整等问题出现。
为了避免安装出错或者安装有缺陷,护墙板在安装时要遵循一定的先后原则。
先安装大板,后安装小板;
先安装墙面,后安装门框、柱子、窗套等;
先安装护墙板,后安装顶角线、踢脚线等。
护墙板安装要点
1)、保持墙面干净:安装前应使墙面干净、干燥、平整,高度弹线找平;为适应当地气候条件,护墙板拆封包装后,最好就地放置至少48小时,再安装。
2)、事先设计好尺寸:安装前,应先将每一分块找方找直后试装一次,经调整后再正式钉装,避免面层的花纹错乱、颜色不匀、棱角不直、尺寸不对、表面不平、接缝处黑纹及接缝不严等。
3)、拉线检查顶板:操作前应拉线检查护墙板顶部是否平直,如有问题及时纠正。避免护墙板压顶条粗细不一、高低不平、劈裂等。
4)、墙面需做防潮处理:由于木质品都具有一定的含水率。如果墙面潮湿,应待干燥后施工,或做防潮处理:如先在墙面做防潮层,涂刷防水防潮涂料;在护墙板上、下留通气孔等;
5)、面板表面要留缝隙:护墙板面板表面的高差应小于0.5mm;板面间留缝宽度应均匀一致,尺寸偏差不应大于2mm;单块面板对角线长度偏差不大于2mm;面板的垂直度偏差不大于2mm。
6)、阴阳角要水平、垂直:护墙板的阴阳角处,是施工的重点和难点,应特别注意。必须做到阴阳角垂直、水平,对缝拼接为45°。
7)、踢脚线与压条要紧贴面板:踢脚板和压条应该紧贴着面板,不得留有过大缝隙。固定踢脚板或压条的钉子间距,一般不得大于300mm;钉帽应敲扁,进入板条内的深度为0.5~1.0mm,钉眼要用同色油性腻子抹平。
护墙板的设计安装是整装定制中一个重要的环节,护墙板收口问题也是家装企业的一个痛点。如果设计部门和生产部门没有沟通好,干缩缝、空洞问题就时有发生,影响整体家装的美观,也会降低客户满意度。
护墙板测量要点
1)、护墙板测量,最好是现场已用多层板打底找平,水平线位置及天花高度确定。
2)、要绘出户型平面图、立面图(特别是复杂户型)。确定制作区域,然后按实际细节,逐一测量。
3)、要整体考虑与其它构件间的位置关系(如门套、哑口、背景墙、柜体、楼梯口等等),以便精准计算尺寸、数量。
4)、要考虑与其它构件之间的连接关系,并适当让出预留量,便于现场安装。
5)、确定护墙板细部尺寸时,须考虑阴角、阳角以及护墙板厚度、脚线、腰线、顶线高度这些因素。
